前面我們一起了解了什么是OGFC瀝青和OGFC瀝青的施工工藝準備,現在我們再一起來了解OGFC瀝青路面施工攤鋪過程四個步驟。
一.攤鋪
OGFC瀝青因?yàn)槠鋬?yōu)秀的表面功能,所以鋪設的路面結構已經完整了。對開級配抗滑磨耗層的下臥層應密實并且有一個橫度不小于2%的排水坡。使用SBS改性乳化瀝青作為黏層材料,灑布量控制在0.4~0.6 L/m 2 之間,可以讓OGFC瀝青和下臥層之間變得更堅固。OGFC攤鋪進行工作需要連續穩定的工作狀態,這樣才能夠提高路面整體的平整度。攤鋪的工作時間段要選擇在當天的高溫時段,如果溫度過低或者是出現雨水天氣則不適合攤鋪工作的進行,尤其是雨水天氣,雨水會污染瀝青混合料的質量,受到雨淋的瀝青混合料將不能夠再進行使用。
二.碾壓

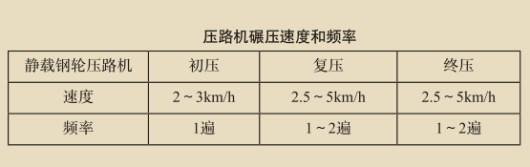

OGFC混合料的碾壓工作適合選擇鋼輪壓路機,而不是輪胎壓路機和振動壓實。壓路機在進行工作的時候要遵循緊跟、慢壓的原則,壓路機在工作的時候盡可能在混合料剛剛鋪設完畢、溫度還高的時候進行碾壓,OGFC的層厚比較薄,攤鋪過后溫度下降比較快,因此不要延誤時間,應立即進項碾壓工作;低溫的時候不要對開級配抗滑磨耗層路面進行反復碾壓,可能會出現磨掉石料棱角、壓碎石料、破壞石料嵌擠的情況。同時也要控制碾壓的程度,不能碾壓得太狠也不能碾壓得太輕。碾壓機在工作的時候,一次的工作量不要太長,控制在20~30m左右。壓路機的碾壓速度和頻率以下表為例。
三.接縫施工
接縫處理分為橫向施工縫和縱向施工縫兩種類型??v向施工縫就是兩臺攤鋪機以梯隊的形式攤鋪,從而出現縱向的接縫。對于此類接縫在前部進行攤鋪的時候留下十幾厘米寬不進行碾壓作為后部攤鋪高程基準面,攤鋪會出現縱向的斜坡,然后以熱接縫形式將這個縫跡消除。
橫向施工縫對于OGFC非常重要,進行橫向施工縫的處理時,如果在切縫垂直面涂抹黏層油,會影響到開級配抗滑磨耗層內部的縱向排水功能。在攤鋪前嚴格控制橫向施工縫垂直面的溫度,不能太低也不能太高。如果是橋梁路面鋪設,特別要注意確保橋梁伸縮縫兩邊路面平整,杜絕出現橫向施工縫的情況。
四.開放交通
OGFC瀝青路面施工完成后,需要進行降溫冷卻再進行開放通車。溫度過高的情況就開放通車會出現車轍問題和影響空隙衰減,在所有施工完成后等待1天的時間再進行通車最佳。
